1 августа 2013

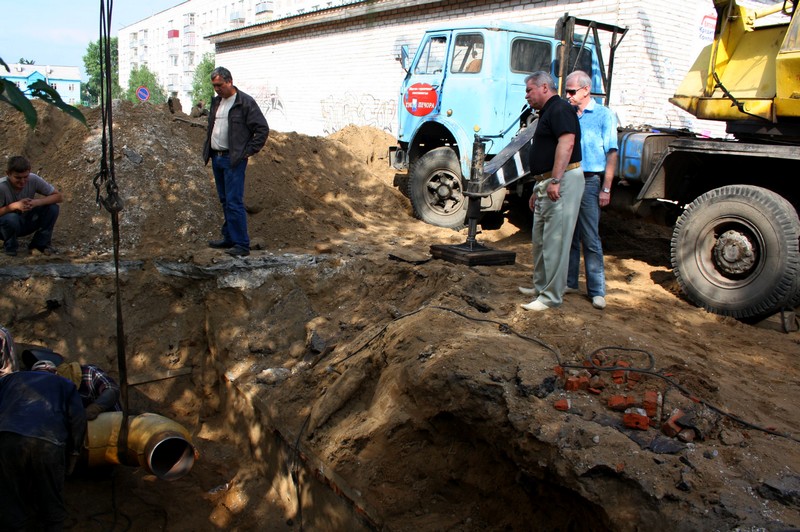

Сегодня, 1 августа, глава администрации муниципалитета Виктор Николаев в сопровождении специалиста Министерства архитектуры, строительства и коммунального хозяйства РК Сергея Бетехтина, своих заместителей, руководителей управляющих компаний и подрядных организаций проинспектировал готовность объектов жилищно-коммунального хозяйства города Печоры и поселка Путеец к предстоящему отопительному сезону.

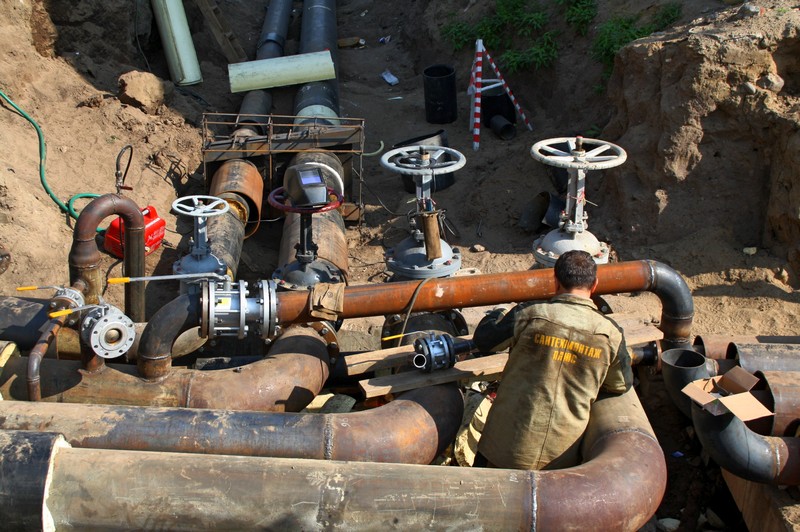

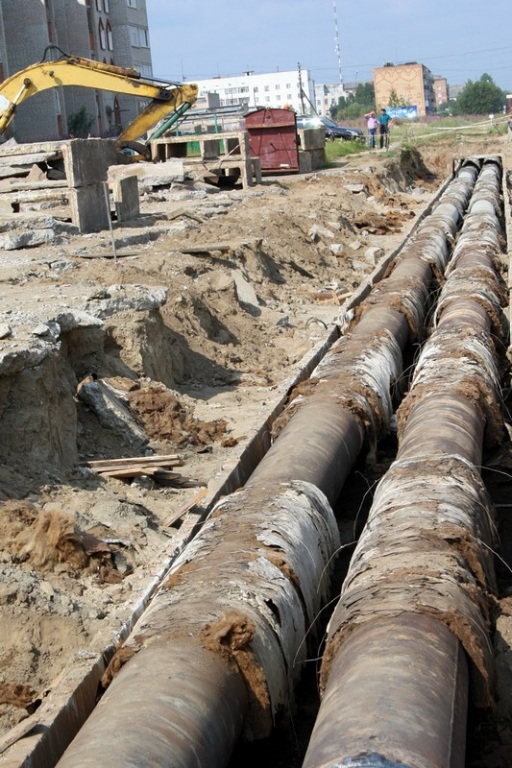

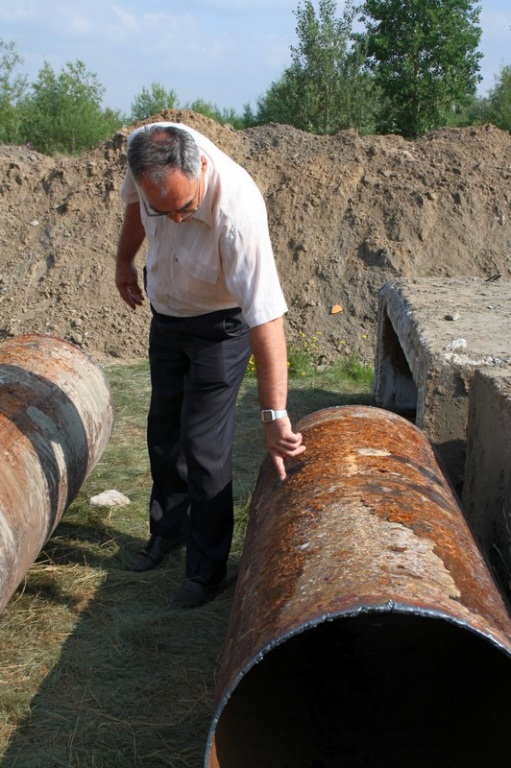

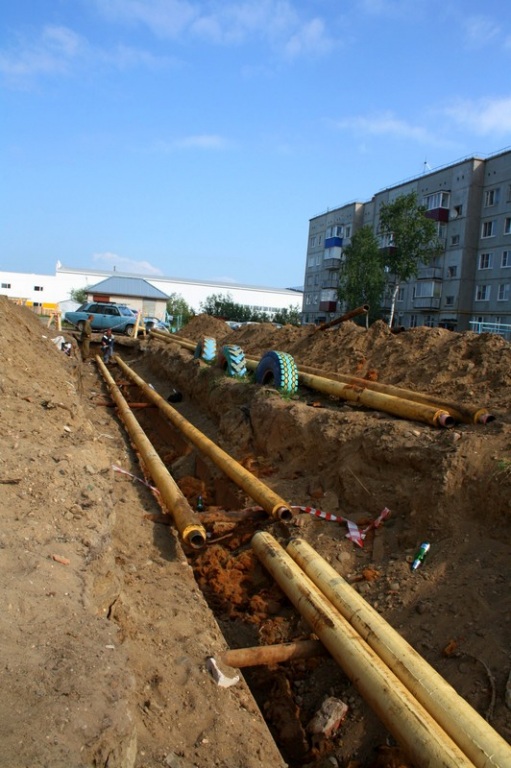

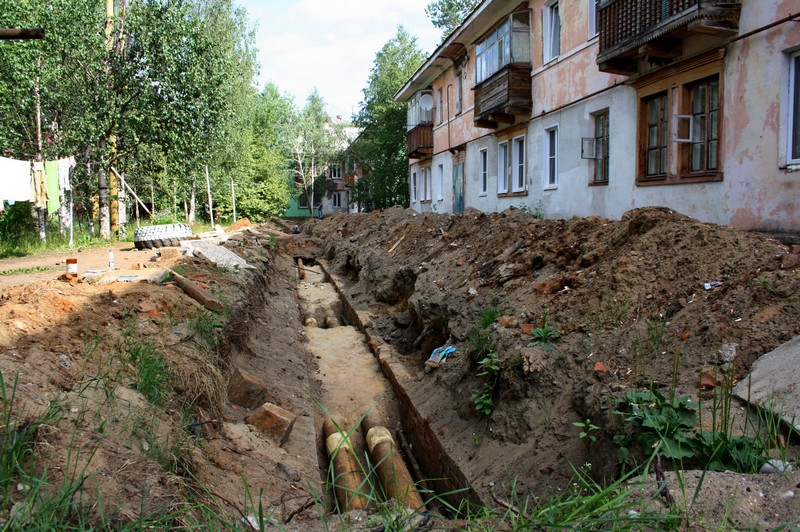

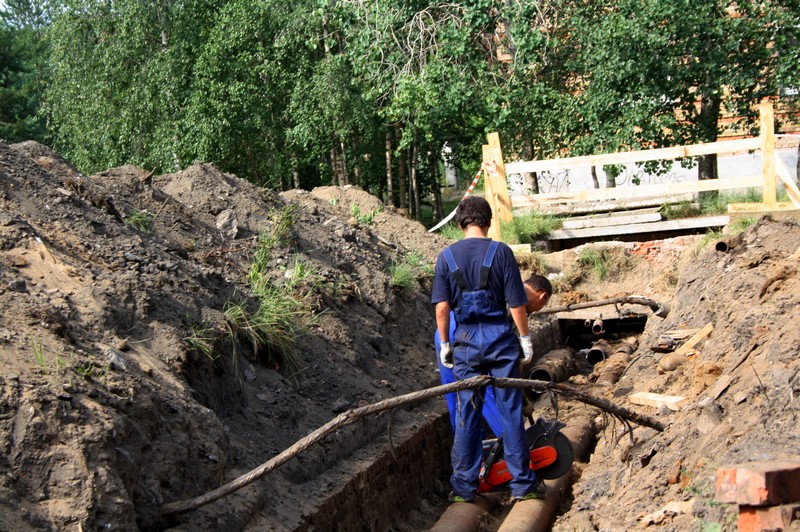

В ходе поездки Виктор Николаев объехал места проведения капитального ремонта теплотрасс. В этом году в первую очередь в список объектов были включены самые проблемные участки теплотрасс, на которых часто случались аварии. Эти трубы служили более 30 лет, в течение которых их постоянно «штопали» и латали.

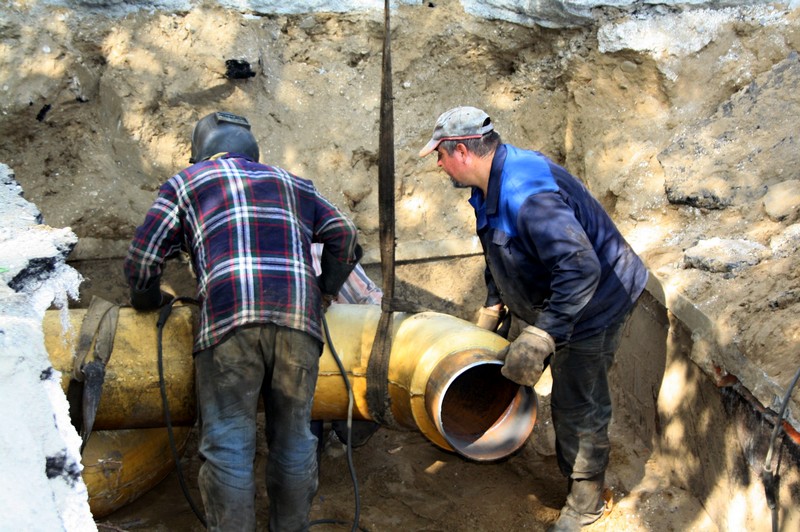

По словам подрядчика из Москвы, работы по ремонту теплотрассы в районе домов №37, 39 по Печорскому проспекту будут завершены на следующей неделе, испытание сетей уже проведено.

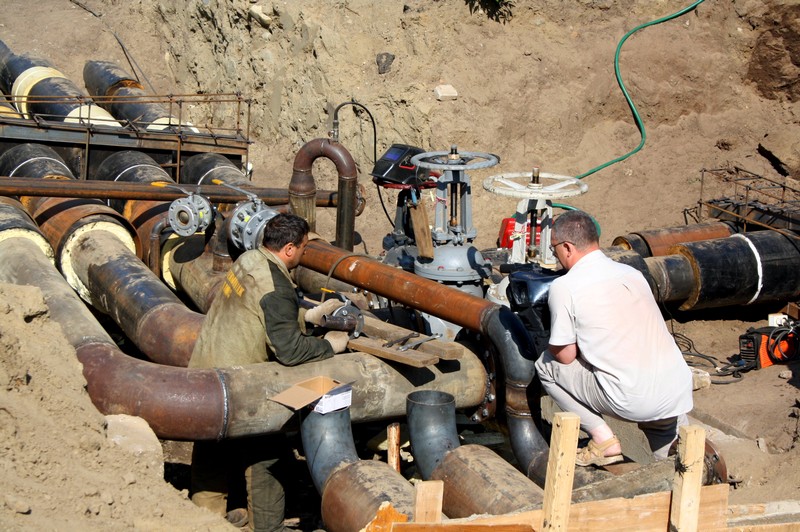

Большой объем работ по замене теплотрассы выполняется около торгового центра «Аврора» силами ООО «ТЭК-Печора». Ремонт этого участка усложняется тем, что пространство для проведения работ ограничено. От замены ветхих сетей зависит качество отопления в школе №3 и домах целого жилого квартала. По словам подрядчика, работы будут завершены к 15-20 августа.

Глава администрации остался недоволен слабыми темпами работ подрядной организации из Архангельска в районе дома №58 и №92 по ул. Социалистической, поручил их ускорить, а также укомплектовать бригады дополнительными рабочими, поскольку на объектах работают не более двух человек, что напрямую влияет как на скорость, так и на качество работы.

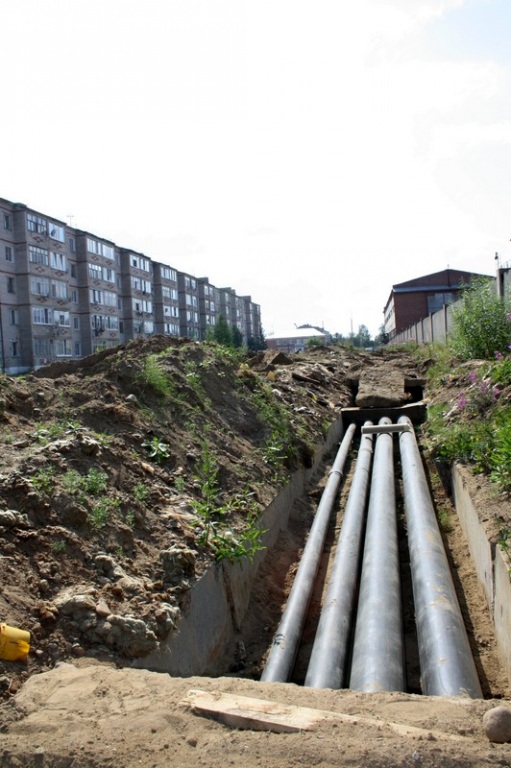

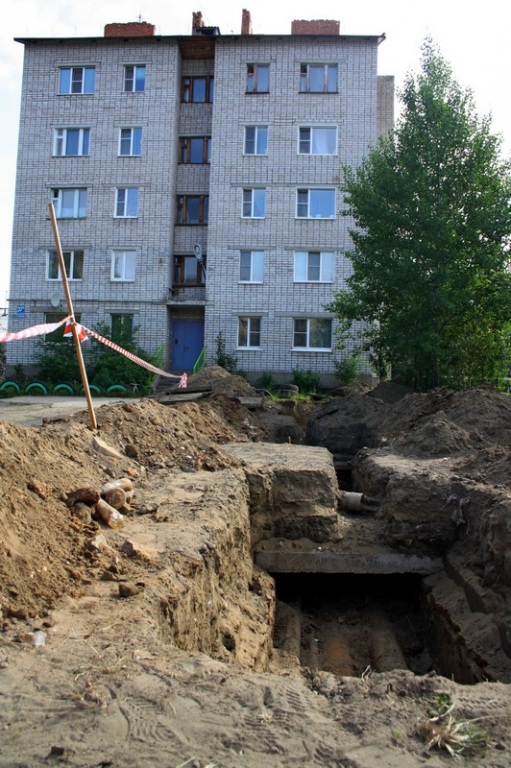

В железнодорожной части города В. Николаев осмотрел масштабный ремонт теплотрассы в районе дома №21 по ул. Ленина. Объект стоит на особом контроле у руководства муниципалитета, так как только прошлой зимой здесь произошли три крупные аварии. Теплотрасса обеспечивает отоплением и горячей водой более тридцати многоквартирных жилых домов и целый ряд социальных объектов: три детских сада, школу №10, поликлинику №2, дом ветеранов. В настоящее время работы на этом участке находятся в стадии завершения. Срок сдачи объекта зависит от завершения ремонта центральной магистрали Печорской ГРЭС, на которой в ходе испытаний сетей произошла авария. В данный момент ремонтные работы завершены, в магистраль врезаны новые участки труб.

В поселке Путеец московским подрядчиком закончен ремонт одного из участков теплотрассы, на которой зимой постоянно случались аварии. Второй участок – еще в работе.

Подводя итог инспекции, глава администрации Виктор Николаев отметил, что подготовка к зиме в Печоре идет с небольшим отставанием. Связано это с тем, что некоторые подрядные организации приступили к исполнению своих обязанностей с опозданием на 20 дней. Тем не менее, сроки исполнения ими своих обязательств обозначены конкретной датой – 15 августа. В течение предстоящих двух недель подрядчикам предстоит не только успеть все доделать, но и выполнить работы качественно. Руководство муниципалитета продолжит контролировать ход исполнения муниципальных контрактов.

Напомним, что в этом году на ремонт теплотрасс из бюджета муниципального района «Печора» выделено более 35 миллионов рублей, что позволит заменить теплотрассы протяженностью 2,5 километра.
